Markera text i pdf: Guide för bygg & VVS-kalkyler 2026
Lär dig markera text i PDF-ritningar för snabbare mängdning. Guide för VVS-kalkylatorer med bästa praxis, OCR-tips och hur AI effektiviserar ditt arbete.
published
markera text i pdf, mängdning pdf, kalkyl bygg, vvs ritning, futurecalc

Det är ofta samma läge. Klockan har passerat normal arbetstid, anbudet ska ut, och du sitter med en PDF där rördragningar, texter, symboler och gamla revideringar ligger ovanpå varandra. Du markerar, mäter, zoomar in, zoomar ut, försöker hålla isär tappvatten, värme och avlopp, och vet att ett litet missat stråk kan slå direkt på kalkylen.
För många i installationssidan är markera text i pdf inte en administrativ detalj. Det är själva grunden för mängdningen. Om markeringen blir slarvig blir mängderna osäkra. Om mängderna blir osäkra blir anbudet antingen för högt, för lågt eller fullt av reserveringar som beställaren inte gillar.
Det här är extra tydligt i VVS, där ritningarna ofta är täta, projekten pressade och underlagen varierar kraftigt i kvalitet. Många firmor försöker lösa det med standardverktyg, egna färgregler och mycket disciplin. Det fungerar till en viss gräns. Sedan tar det stopp.
Innehållsförteckning
Från timmar av manuellt jobb till precisa anbud
Där manuellt arbete börjar kosta pengar
Det är därför frågan inte bara handlar om PDF-verktyg
Grunderna för att markera i PDF-ritningar
Vad standardverktygen faktiskt är bra på
Det som fungerar i praktiken
Var de traditionella metoderna tappar fart
Hantering av skannade ritningar med OCR
Enkel OCR och varför den ofta missar på ritningar
Så arbetar du säkrare med skannade underlag
När OCR hjälper i kalkylen
Bästa praxis för markering på bygg- och VVS-ritningar
Sätt en standard innan du börjar
Gör markeringen granskningsbar
Arbeta med lager och kommentarer som går att använda
Misstag som kostar mest
Från markering till kalkyl – Att exportera din data
Vanliga exportvägar och deras svagheter
Där felkedjan brukar börja
Så minskar du risken i ett manuellt arbetsflöde
Framtiden för mängdning: Automatiserad AI-markering
Vad som faktiskt förändras
Varför det är en logisk utveckling
Vad som fortfarande kräver mänsklig kontroll
Från timmar av manuellt jobb till precisa anbud
En kalkylator får in ett förfrågningsunderlag på eftermiddagen. Ritningarna är levererade som PDF, några är rena exportfiler, andra är skannade kopior med svag text och gamla molnmarkeringar kvar. Först börjar sorteringen. Sedan kommer själva jobbet, att hitta system, markera stråk, bedöma vad som faktiskt ingår och koppla varje markering till rätt mängd.

Det är lätt att tro att det här bara är en del av hantverket. Men i praktiken är det en stor flaskhals. Enligt Byggföretagen 2023 spenderar svenska kalkylatorer i genomsnitt 25-40 timmar per vecka på manuell markering och mätning av ritningar i PDF-format. Detta motsvarar cirka 35% av den totala arbetstiden och leder till felmarginaler på upp till 20% i kostnadsberäkningar för rörinstallationer.
Det förklarar varför många upplever att de jobbar hårt men ändå aldrig riktigt kommer före. Tiden går inte bara till att räkna. Den går till att leta, kontrollera, dubbelmarkera och rätta sådant som borde ha varit tydligt från början.
Där manuellt arbete börjar kosta pengar
Problemet är sällan att någon inte kan använda Acrobat eller Bluebeam. Problemet är att manuella metoder bygger på ständig koncentration i ett underlag som ofta är svagt strukturerat. Ju fler ritningar, ju fler discipliner och ju fler revideringar, desto större blir risken att något faller mellan stolarna.
Vanliga följder i ett VVS-anbud är:
Missad omfattning som inte syns förrän produktionen börjar.
Dubbelräkning när samma stråk markeras i flera vyer.
Fel systemtolkning när färg, beteckning eller symbolik blandas ihop.
Onödigt säkerhetspåslag för att kalkylatorn inte litar fullt ut på underlaget.
Det dyraste felet i mängdning är inte alltid det stora. Ofta är det de små avvikelserna som upprepas genom hela ritningspaketet.
Det är därför frågan inte bara handlar om PDF-verktyg
När folk söker efter hur man ska markera text i pdf vill de ofta ha en snabb teknisk lösning. Men i bygg och VVS räcker det inte att kunna highlighta text eller dra en linje. Markeringen måste gå att använda i ett riktigt kalkylflöde. Den ska hjälpa dig att lämna ett anbud du vågar stå för.
Det är också därför många börjar titta bredare på digitala hjälpmedel än rena PDF-läsare. Den som vill jämföra olika typer av verktyg för ritningsgranskning, kalkyl och fältarbete får en bra överblick i den här genomgången av appar för byggbranschen.
Grunderna för att markera i PDF-ritningar
De flesta i branschen börjar i verktyg de redan har. Adobe Acrobat, Bluebeam Revu, ibland även enklare visare där man kan lägga kommentarer, understrykningar och former. För vanlig dokumentgranskning räcker det långt. För mängdning fungerar det, men bara om du jobbar metodiskt.
Skillnaden är viktig. Att markera text i pdf för en kontraktskommentar är en sak. Att markera för mängdning i en installationsritning är något annat. Då behöver varje markering bära information som du senare kan lita på.
Vad standardverktygen faktiskt är bra på
Det finns en anledning att Acrobat och Bluebeam är vanliga ute hos kalkylatorer och projektledare. De löser flera grundbehov direkt:
Verktyg | Fungerar bra för | Begränsning i mängdning |
|---|---|---|
Adobe Acrobat | Textmarkering, kommentarer, enklare anteckningar | Blir snabbt manuellt tungt i stora ritningspaket |
Bluebeam Revu | Markups, mätning, egna verktygssatser | Kräver tydliga rutiner för att ge jämn kvalitet |
Enklare PDF-visare | Snabb granskning och enkel highlight | För tunna för seriös mängdning |
Bluebeam sticker ofta ut som det mer produktionsnära alternativet, särskilt när du vill kombinera markering och mätning. Acrobat fungerar bra när fokus ligger på kommentarer, samordning och dokumentgranskning. Men båda bygger i grunden på att användaren gör grovjobbet.
Det som fungerar i praktiken
För att markera rätt i en VVS-ritning behöver du normalt fyra saker på plats redan från start:
Rätt skala
Om skalan inte är verifierad blir allt efterföljande arbete osäkert, även om själva markeringen ser prydlig ut.Tydligt syfte med varje färg
Om blått ibland betyder kallvatten och ibland betyder granskat, då skapar du fel för nästa person. Ibland även för dig själv dagen efter.En konsekvent namngivning i kommentarer
Skriv kort men användbart. Exempelvis system, dimension, våningsplan eller status.Separering mellan granskning och mängdning
Blanda inte tekniska frågor, ändringsnoteringar och mängdmarkering i samma lager om du vill kunna följa din egen logik senare.
Praktisk regel: Om en kollega inte kan öppna din PDF och förstå vad som är räknat inom några minuter, då är markeringen för svag.
Var de traditionella metoderna tappar fart
Det stora problemet är inte första ritningen. Det är den tjugonde. När underlaget växer tappar manuella verktyg fart eftersom de inte förstår innehållet. De ser bara linjer, textobjekt och kommentarer. De vet inte vad som är ett tappvattenstråk, vad som är en symbol för armatur eller vad som är en text som råkat följa med från en äldre revidering.
Det gör att samma person som markerar också måste tolka, minnas och kontrollera. Verktyget hjälper till att rita ovanpå ritningen, men det hjälper inte mycket med själva förståelsen. Och just där börjar skillnaden mellan vanlig PDF-markering och professionell mängdning.

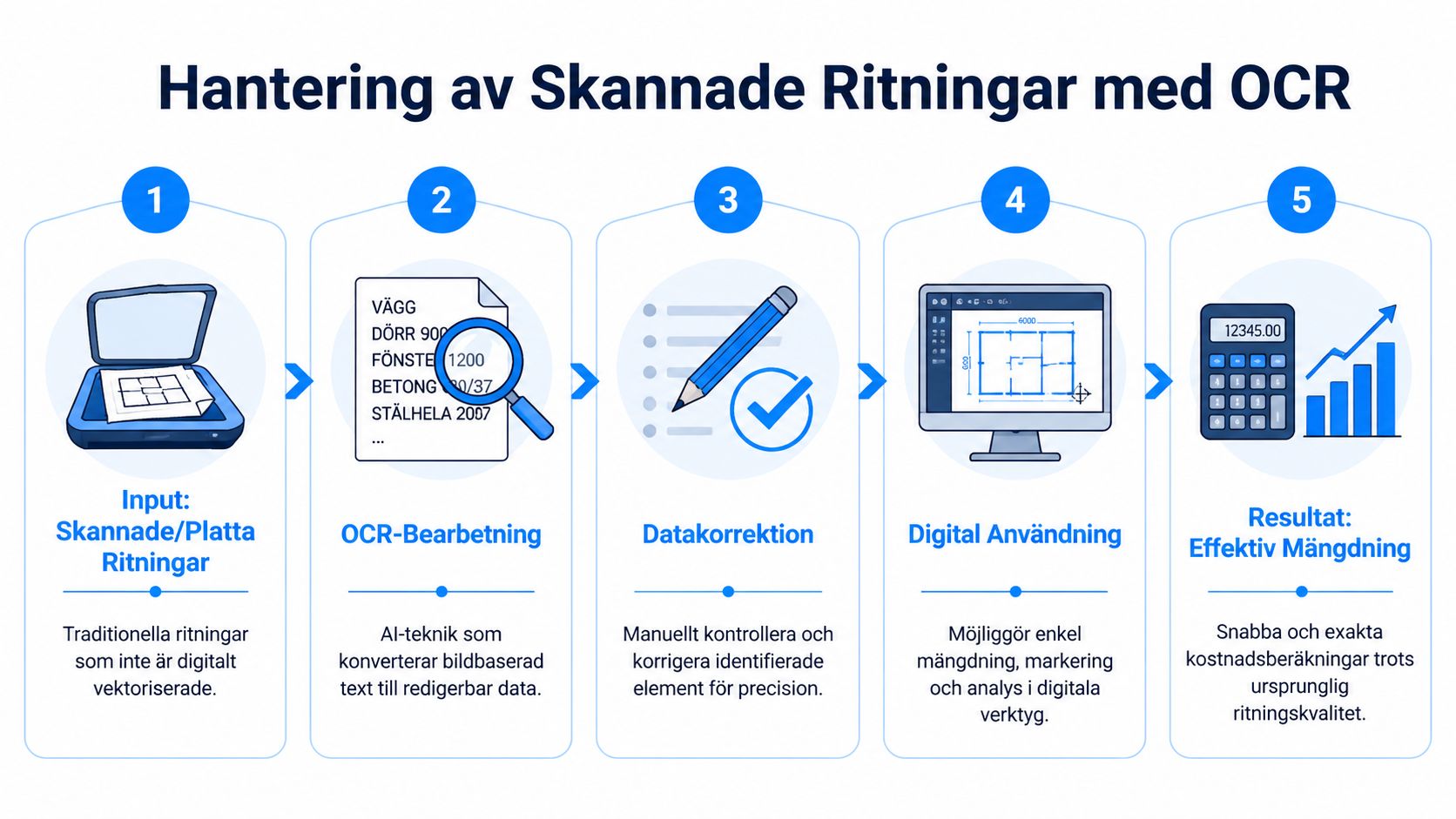

Hantering av skannade ritningar med OCR
Du får in ett skannat A- eller VVS-underlag från en UE kvällen före anbudsstopp. Ritningen ser användbar ut vid första blick, men filen består i praktiken av en bild. Då börjar problemen direkt. Sökning fungerar dåligt, beteckningar går inte att fånga konsekvent och varje mätning kräver mer manuell kontroll än på en digital originalritning.
OCR, optisk teckenigenkänning, gör skannad text sökbar och markerbar. Det är ofta första steget om underlaget bara finns som bild-PDF. För kalkylarbete i VVS räcker det ändå inte att texten går att läsa av maskinellt. Kvaliteten i mängdningen avgörs av hur väl ritningen har tolkats, kontrollerats och kopplats till rätt objekt.

I praktiken är skannade ritningar ett riskunderlag. Det gäller särskilt äldre VVS-handlingar där text ligger tätt mot linjer, symboler och revideringsmoln. En vanlig PDF-läsare kan köra OCR, men resultatet blir ofta ojämnt när texten är roterad, blek, överritad eller placerad i flera riktningar på samma blad.
Enkel OCR och varför den ofta missar på ritningar
Vanlig OCR fungerar bäst på rena dokumentsidor med tydliga bokstäver och raka textrader. En installationsritning har andra förutsättningar. Där samsas symboler, dimensionsangivelser, schaktmarkeringar, stämplar och gamla noteringar på liten yta.
Det leder till fel som kostar tid och ibland pengar:
Systembeteckningar blir skräptext när bokstäver och siffror ligger nära symboler eller ledningslinjer.
Dimensionsangivelser tappas bort när texten är liten, suddig eller ligger ovanpå grafiska objekt.
Rumsnamn och komponentetiketter blandas ihop så att sökning och filtrering ger fel träffar.
Roterad text missas trots att den styr hur du ska tolka stråk, schakt eller apparater.
Jag ser samma mönster i anbudsarbete gång på gång. Felet uppstår sällan i en enskild markering. Felet uppstår när en feltolkad OCR-läsning följer med genom hela mängdningen och först märks när kalkylen inte går ihop mot beskrivning eller materiallista.
Så arbetar du säkrare med skannade underlag
Om mängdningen måste göras från en skannad PDF ska kontrollen ligga tidigt i arbetsflödet, inte efter att halva ritningssatsen redan är markerad.
Kontrollera om filen verkligen är sökbar
Testa att markera text och söka på en tydlig beteckning. Om det inte fungerar arbetar du på en bild, inte på ett digitalt ritningsunderlag.Kör OCR innan första mängdmarkeringen
Då får du ett enhetligt underlag. Väntar du för länge blandas sökbara och osökbara delar, och kontrollen blir onödigt tung.Verifiera kritiska beteckningar manuellt
Kontrollera alltid rörsystem, dimensioner, komponentkoder och våningsangivelser mot ritningens sammanhang.Arbeta från rena kopior
Separera original, OCR-behandlad fil och din arbetskopia. Det minskar risken att gamla markeringar och nya mängdspår flyter ihop.
Skannade ritningar går att mängda på, men de ska behandlas som osäkrare underlag tills du har verifierat läsbarhet, skala och beteckningar.
När OCR hjälper i kalkylen
OCR ger ett bättre startläge. Du kan söka efter vissa texter, hitta återkommande beteckningar snabbare och minska rena handgrepp i ritningsgranskningen. Det sparar tid, särskilt i stora projekt med många blad och flera revideringar.
Begränsningen ligger i att OCR läser tecken, inte projekteringslogik. Programmet avgör inte om en text hör till ett aktivt tappvattenstråk, en gammal revidering eller en symbol som råkat ligga tätt intill en notering. Den bedömningen måste fortfarande göras i själva mängdningsarbetet.
Det är också här skillnaden mellan manuell PDF-hantering och nya AI-verktyg blir tydlig. OCR gör en skannad ritning mer användbar. AI-baserad mängdning kan gå vidare och identifiera objekt, sammanhang och mönster med en precision som vanliga PDF-verktyg inte är byggda för. För en VVS-kalkylator betyder det färre missade poster, snabbare kontroll av stora underlag och bättre grund för ett anbud som håller när projektet väl startar.
Bästa praxis för markering på bygg- och VVS-ritningar
En VVS-kalkyl faller sällan på de stora dragen. Den faller på en missad servis, en dubbelt räknad stam eller en markering som såg tydlig ut för den som gjorde jobbet men inte för den som ska granska anbudet i efterhand. Därför måste markeringen i PDF-ritningen bära samma logik som kalkylen.
För svenska bygg- och VVS-projekt handlar det här om mer än ordning och reda. PDF-ritningen är ofta arbetsytan där mängder säkras under tidspress, mellan revideringar och med underlag av varierande kvalitet. SCB publicerar löpande statistik om byggmarknaden och byggandet i Sverige på sin sida för byggstatistik hos SCB. Den säger inget om din färgpalett i PDF:n, men den påminner om omfattningen. Små fel i många projekt blir snabbt stora pengar.

Sätt en standard innan du börjar
Börja med reglerna, inte med markeringen. Annars får du ett underlag som fungerar första halvtimmen och sedan börjar glida isär när fler blad, fler system och fler frågetecken kommer in.
En fungerande standard brukar innehålla tre delar:
Färg per system
Välj en färg för värme, en för kyla, en för tappvatten och en för avlopp. Håll samma logik genom hela projektet.Typ av markering per objekt
Använd linjer för stråk, symboler för komponenter och textkommentarer för avvikelser eller förbehåll.Statusmarkering
Skilj på sådant som är verifierat, preliminärt och sådant som måste följas upp mot annan ritning eller beskrivning.
Det här låter enkelt. Det är det också. Felet många gör är att de ändrar system mitt i jobbet när ritningen blir tät eller tiden blir knapp.
Gör markeringen granskningsbar
En bra PDF för mängdning ska gå att läsa av en annan kalkylator utan muntlig förklaring. Det är ett bra test. Om en kollega inte förstår vad som är räknat efter två minuters genomgång på skärmen är markeringen för personlig.
Kontrollera därför att ritningen svarar på tre frågor:
Fråga | Det ska framgå av markeringen |
|---|---|
Vad är räknat | System, sträcka eller komponent är tydligt markerad |
Hur är det räknat | Kommentar, lager eller verktyg visar metod och omfattning |
Vad är osäkert | Avvikelse, förbehåll eller kontrollpunkt är synlig |
Markera osäkerheter lika tydligt som säkra mängder. Annars ser ett antagande snabbt ut som en färdig post i anbudet.
Arbeta med lager och kommentarer som går att använda
I större entreprenader blir PDF:n snabbt svårläst om allt ligger i samma vy. Lager, separata markup-listor eller tydlig sortering per plan och system sparar mycket kontrolltid, särskilt när samma ritning öppnas flera gånger under anbudsfasen.
Kommentarer ska hjälpa nästa beslut. Skriv därför tekniskt, inte allmänt. "VV kallvatten DN32, kontroll mot sektion A-A" är användbart. "Kolla" är det inte. Om skalan är oklar behöver den kontrolleras innan någon mätning får styra kalkylen. Använd en tydlig metod för hur man räknar ut skala innan längder och ytor börjar exporteras eller skrivas in manuellt.
Misstag som kostar mest
De dyraste felen i manuell PDF-markering är sällan avancerade. De är återkommande och fullt möjliga att förebygga.
Blandade färglogiker gör att samma system läses olika mellan plan, huskroppar eller revideringar.
Markering i originalfilen gör det svårt att se vad som hör till senaste genomgången.
För svag koppling till sektions- och detaljritningar leder till att huvudritningen tolkas för bokstavligt.
Mätning på osäker skala ger fel längder redan från start.
Ingen tydlig markering av reservationer gör att preliminära antaganden följer med in i anbudet som om de vore verifierade.
Det här är begränsningen i det manuella arbetssättet. En skicklig kalkylator kan få hög träffsäkerhet, men kvaliteten hänger på disciplin, tid och konsekvens genom hela underlaget. AI-baserade verktyg som FutureCalc förändrar det arbetet i grunden. De hjälper till att hitta objekt, hålla samma logik över många blad och minska slitaget i de moment där manuella markeringar annars brukar börja spreta. För mängdning i svensk byggproduktion betyder det snabbare kontroll, jämnare precision och färre fel som annars upptäcks först när anbudet redan är lämnat.
Från markering till kalkyl – Att exportera din data
Här brukar många underskatta arbetsinsatsen. Själva markeringen känns som huvudjobbet, men överföringen till kalkyl är ofta där de små felen blir dyra. PDF:n visar vad du har sett. Kalkylprogrammet visar vad företaget faktiskt lämnar pris på. Om de två inte matchar har du ett problem.
I ett manuellt flöde ser det ofta ut så här: du markerar och mäter i PDF, exporterar kommentarer eller mätlista, går över till Excel, Wikells eller Bidcon, och matar sedan in eller rensar datan så att den går att använda. Det är ett klassiskt dubbelarbete.
Vanliga exportvägar och deras svagheter
Det finns flera sätt att ta sig från PDF till kalkyl, men inget av de manuella är särskilt elegant.
Metod | Fördel | Nackdel |
|---|---|---|
Manuell avskrift till Excel | Full kontroll över varje post | Långsamt och lätt att skriva fel |
Export av kommentarer | Snabb överblick av markups | Kräver efterbearbetning innan kalkyl |
Mätlista från PDF-verktyg | Kan ge struktur för längder och antal | Tappar ofta sammanhang, systemindelning och kommentarer |
Det största bekymret är att markerad information sällan kommer ut i precis det format kalkylen behöver. Du får rådata, inte färdiga kalkylrader. Någon måste fortfarande tolka vad som hör till vad.
Där felkedjan brukar börja
Ett återkommande problem är att kalkylatorn ser en tydlig markering på skärmen och antar att exporten bevarar samma logik. Det gör den inte alltid. Fältnamn kan bli otydliga, kommentarer hamnar fel, och längder går över utan att kopplingen till system eller plan följer med.
Den praktiska följden blir ofta:
Felpostning när mängder hamnar under fel rubrik i kalkylen.
Bortfall när en markup inte följer med i exporten som tänkt.
Dubbelkontroll av allt eftersom ingen riktigt litar på överföringen.
Tidsförlust i slutskedet när anbudet egentligen borde kvalitetssäkras, inte byggas om.
Om du måste läsa om dina egna markeringar rad för rad för att våga föra över dem, då är flödet för svagt.
Så minskar du risken i ett manuellt arbetsflöde
Det går att göra överföringen säkrare, även utan automatisering. Några rutiner gör stor skillnad:
Håll samma struktur i PDF-markering och kalkylrader.
Exportera delmängder systemvis i stället för allt på en gång.
Lås benämningar tidigt så att samma objekt inte får flera namn.
Låt en annan person rimlighetsgranska totalsummorna innan anbudet går.
Det här är inte glamouröst arbete. Men det är ofta där anbud vinner eller förlorar sin precision. Många företag accepterar dubbeljobbet eftersom de är vana vid det. Det betyder inte att det är ett bra arbetssätt.
Framtiden för mängdning: Automatiserad AI-markering
Manuell PDF-markering har en tydlig gräns. När ritningspaketen blir större, projekten tätare och marginalerna pressade räcker det inte att jobba snabbare med samma metod. Då behöver själva arbetsflödet förändras.
Det är där AI-driven markering och mängdning blir intressant. Inte som en snygg extrafunktion, utan som ett annat sätt att angripa hela uppgiften. I stället för att kalkylatorn först letar, sedan markerar, sedan mäter och därefter för över resultatet, börjar systemet med att analysera ritningen direkt.

Vad som faktiskt förändras
Skillnaden mot traditionella verktyg är att AI inte bara lägger markering ovanpå en PDF. Den försöker tolka innehållet. För mängdning i VVS betyder det i praktiken att systemet kan hjälpa till att identifiera objekt, följa stråk och skapa ett mer sammanhängande underlag för kalkyl.
Det ändrar kalkylatorns roll. Fokus flyttas från repetitivt klickande till kontroll, bedömning och justering. Det är ett bättre användande av erfarenhet. En skicklig kalkylator ska inte lägga kvällar på att mäta om samma typ av rördragning gång på gång om tekniken kan ta fram ett första utkast.
Varför det är en logisk utveckling
Titta på de svaga punkterna i det manuella flödet:
PDF:n måste först göras begriplig.
Skannade underlag kräver OCR och manuell kontroll.
Markering måste hållas konsekvent över många ritningar.
Export till kalkyl skapar nya felmöjligheter.
AI angriper just de leden. Den ersätter inte teknisk förståelse, men den kan ta över en stor del av grundarbetet som annars äter tid. För små och medelstora installationsföretag är det särskilt viktigt. Där är kalkylkapaciteten ofta en flaskhals, inte för att folk är dåliga, utan för att tiden inte räcker.
Vad som fortfarande kräver mänsklig kontroll
Det vore fel att beskriva AI som något som gör kalkylatorn överflödig. Tvärtom. Den som lämnar starka anbud behöver fortfarande kunna tolka entreprenadgränser, bedöma rimlighet, upptäcka avvikelser och förstå när ritningen inte stämmer med verkligheten.
Det som förändras är vad människan lägger sin tid på. Mindre av detta:
Manuellt fokus | Resultat |
|---|---|
Leta och markera allt själv | Tidskrävande och monotont |
Rätta OCR-fel stycke för stycke | Hög mental belastning |
Flytta data mellan flera steg | Onödig felrisk |
Och mer av detta:
Granska avvikelser i stället för att skapa varje markering från noll.
Justera mängder där projektet har egna förutsättningar.
Kvalitetssäkra kalkylstrategin i stället för att bara producera underlag.
Lämna fler genomarbetade bud utan att dra ut på ledtiderna.
Den stora vinsten med AI i mängdning är inte att skärmen ser modernare ut. Det är att kalkylatorn får tillbaka tid till sådant som faktiskt kräver yrkeskunnande.
För företag som vill standardisera fler delar av projekterings- och anbudsflödet kan det också vara relevant att titta på hur digital planering används i närliggande processer, till exempel i denna genomgång av APD-plan exempel.
Det är därför AI-markering känns som ett verkligt skifte och inte bara ännu ett program. När markera text i pdf går från manuellt detaljarbete till intelligent tolkning av ritningar, då händer något med hela kalkylfunktionen. Du får snabbare arbetsflöde, jämnare kvalitet och större chans att lämna anbud som både är konkurrenskraftiga och hållbara att producera på.
FutureCalc AB hjälper kalkylatorer, VVS-entreprenörer och projektteam att gå från manuellt markeringsarbete till ett snabbare och mer tillförlitligt mängdflöde. Om du vill se hur AI-driven ritningstolkning kan minska dubbelarbete och ge bättre underlag i anbud, läs mer hos FutureCalc AB.
